25 de străzi modernizate anul acesta. Alte 17 în lucru, marea majoritate aproape de finalizare

Știri din Județ


25 de străzi modernizate anul acesta.
Alte 17 în lucru, marea majoritate aproape de finalizare



Am lucrat pe 42 de străzi anul acesta, din care 25 sunt finalizate, iar pe restul continuăm lucrările până la începerea sezonului rece și le vom finaliza aproape de toate, cu excepția a 2-3 străzi a căror termen contractual este anul viitor. Cu aceasta, vom aduce spre final și proiectul de modernizare a străzilor de pământ din Sibiu. Cele câteva rămase au nevoie de reglementări juridice pentru a putea intra în lucru și ne vom ocupa și de acestea în următoarea perioadă” (Astrid Fodor, primarul municipiului Sibiu)



Ce străzi s-au finalizat anul acesta? De la începutul anului și până în prezent s-au încheiat lucrările de modernizare a rețelelor de apă și canalizare, inclusiv iluminatul public și tubulatura subterană pentru coborârea cablurilor de telecomunicații, modernizarea trotuarelor și a carosabilului pe următoarele străzi: Tractorului, Varului, Mozaicului, Bradului, Nependorf, Zăvoi II, Granitului, Cisnădioara, Stejarului, Mesteacănului, Dulgherilor, Maierilor, Rovine, Macului, Poiana Sibiului, conexiunea rutieră dintre str. Tălmăcel și Litovoi, Lăcătușilor, Macazului, 16 februarie, Eschil, Flacăra (cu excepția racordului cu str. Podului, aflată în lucru), Tineretului, Papiu Ilarian, lărgirea Căii Cisnădiei și prelungirea străzii Turda. Pe unele dintre aceste străzi se mai lucrează încă la montarea semnelor de circulație și realizarea marcajelor rutiere. De asemenea, la finalul lunii octombrie și începutul lui noiembrie se vor amenaja zonele verzi de pe aceste străzi și se vor planta arbori.

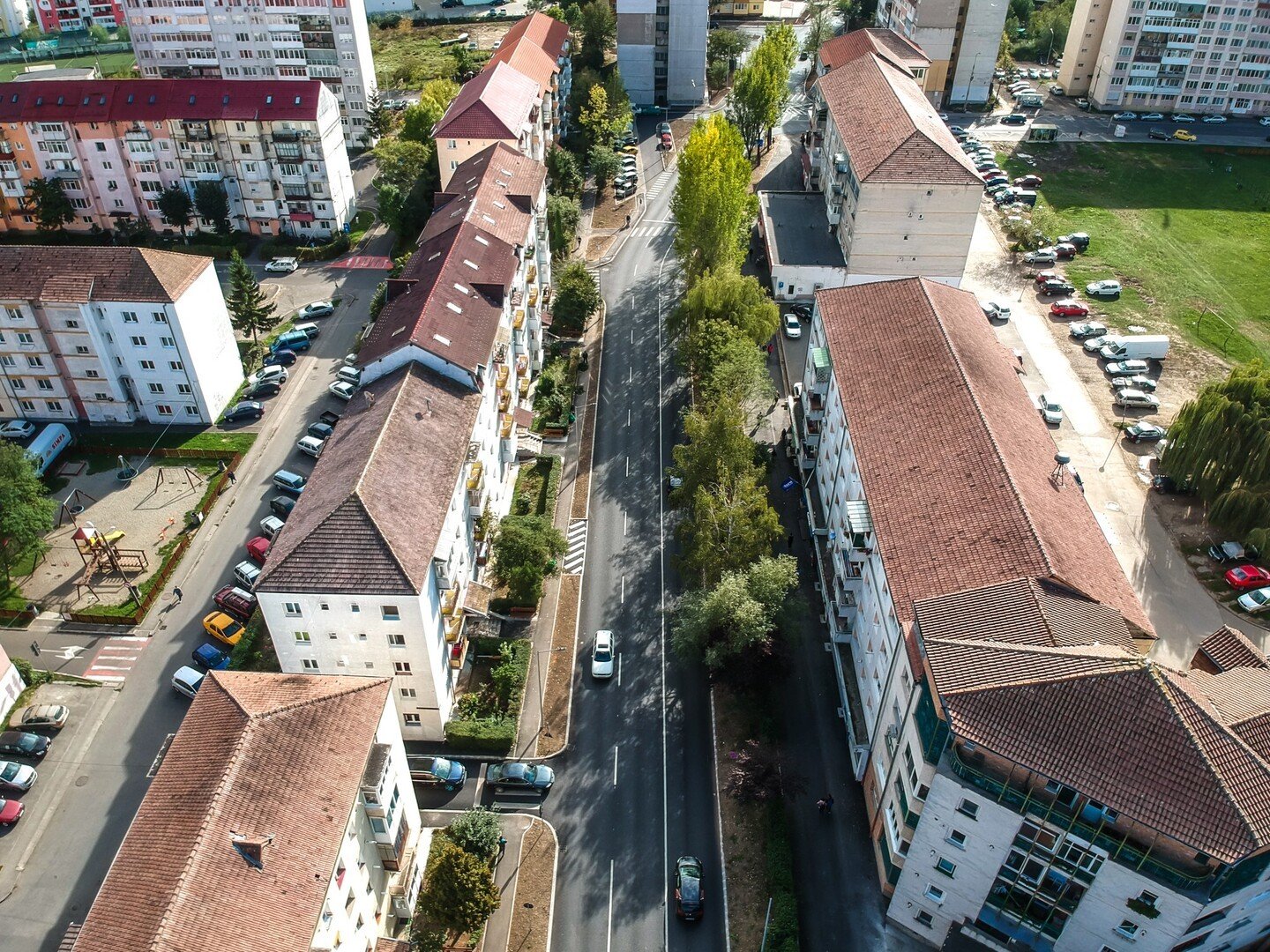

DCIM/101MEDIA/DJI_0554.JPG



Pe aceste străzi se va realiza în următoarea perioadă recepția, ocazie cu care se vor verifica toate detaliile de execuție iar, dacă este cazul, se vor dispune remedieri.



Pe ce străzi se mai lucrează în prezent:
Str. Lăcrămioarelor, Pandurilor și Speranței – sunt pregătite pentru asfaltare, o operațiune care se va efectua în următoarele zile
Str. Viorelelor și Honterus – se lucrează la așternerea straturilor asfaltice, acțiunea urmând să fie finalizată în câteva zile
Str. Garoafei – s-au încheiat lucrările de modernizare a rețelei de apă, s-au montat bordurile și s-au amenajat trotuarele și carosabilul; strada este pregătită pentru asfaltare în următoarele zile
Str. Ovidiu – lucrările la rețeaua de canalizare și tubulatura pentru cablaje s-au încheiat și se lucrează la amenajarea structurilor pietonale și rutiere; strada va fi asfaltată până la finalul anului
Str. Anul 1848 – lucrările la rețelele de apă și canalizare s-au încheiat și se lucrează la noua structură rutieră și trotuarele; în prezent se toarnă beton pe trotuare, iar carosabilul este la nivel de balast; finalizarea lucrărilor este prevăzută în acest an, în funcție de condițiile meteo

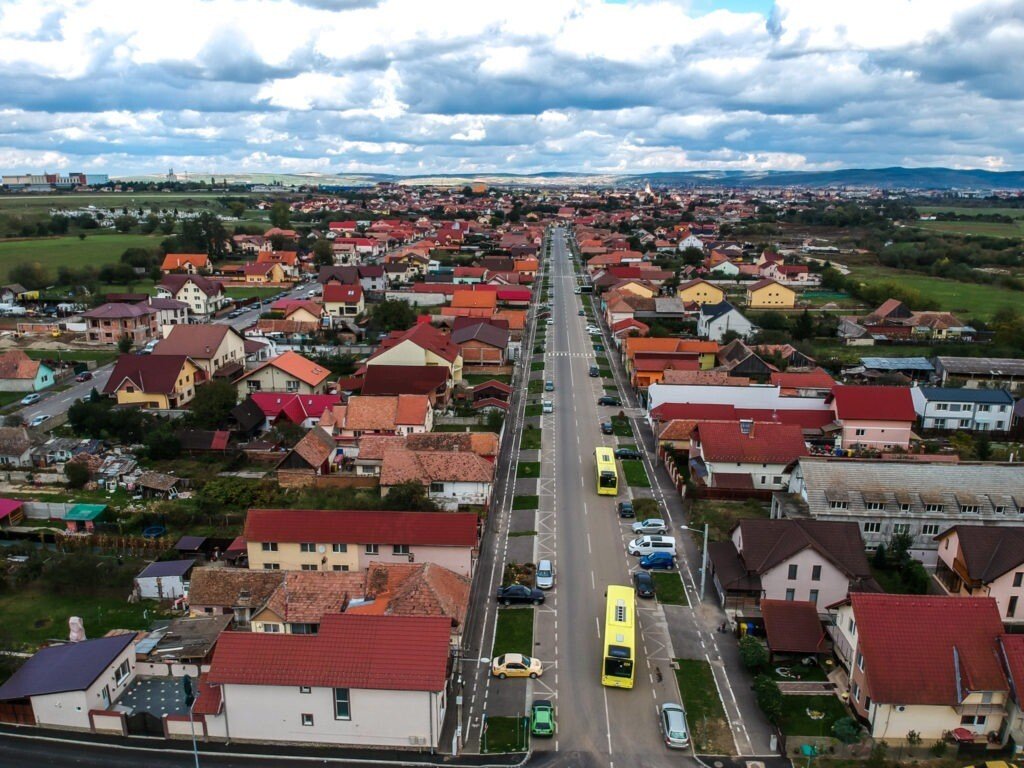

DCIM/101MEDIA/DJI_0564.JPG


Str. Primăverii – s-au încheiat lucrările la rețeaua de canalizare; urmează refacerea infrastructurii rutiere, lucrările urmând să se încheie până la finalul anului
Str. Lacului – se lucrează la carosabil și trotuare, termenul estimat de finalizare fiind în acest an
Str. Băicoi – s-au finalizat lucrările de modernizare a rețelelor de apă și canalizare, tubulatura pentru cablaje, s-a așternut balastul pe carosabil și au fost montate bordurile noi; până la venirea iernii trotuarele vor fi betonate, iar pe carosabil se va așterne primul strat asfaltic
Str. Viilor – unul din cele 4 tronsoane ale străzii a fost adus la nivel de asfalt, două sunt la nivel de piatră spartă, iar pe ultimul se lucrează la rețele, pe carosabil așternându-se balast; această stradă se va finaliza până la intrarea în sezonul rece
Str. Topitorilor – s-au finalizat rețelele de apă și canalizare și se lucrează la structura drumului; în sezonul rece se va intra cu trotuarele betonate și primul strat asfaltic pe carosabil
Str. Hameiului – s-au încheiat lucrările la rețelele de apă și canalizare și se lucrează la structura rutieră; strada va fi redată traficului anul viitor
Str. Rulmentului – lucrările la rețele s-au încheiat, lucrările fiind suspendate momentan, lucrându-se la modificarea proiectului în ceea ce privește spațiile de parcare; strada se va aduce la un nivel carosabil până la sosirea iernii, urmând să fie finalizată anul viitor
Str. Podului – pe tronsonul dintre DJ 106 și Scandia s-a așternut piatra spartă, iar trotuarele sunt betonate; între Scandia și str. Smârdan se lucrează la săpătura generală; pe tronsonul dintre centura ocolitoare și str. Oltețului s-au betonat trotuarele și se lucrează la carosabil; lucrările de modernizare a acestei străzi se vor încheia, conform contractului, anul viitor.
Str. Căpriorilor – s-au finalizat rețelele de apă și canalizare și se lucrează la carosabil; lucrarea se va încheia anul viitor



Pe străzile pe care lucrările nu se vor finaliza în acest an, carosabilul va fi adus cel puțin la nivel de piatră spartă pentru a se putea circula, în condiții de șantier, pe perioada sezonului rece.

DCIM/101MEDIA/DJI_0530.JPG




În paralel, pregătim lucrări pentru anul viitor pe alte șapte străzi de pământ – Cucului, Lucernei, Trandafirilor, Agârbiceanu, Dreptății, Ghiocelului, Depoului – procedura de contractare a lucrărilor fiind în curs, cu termen de depunere a ofertelor la finalul lunii octombrie. De asemenea, lucrăm pentru elaborarea documentației pentru modernizarea puținelor străzi de pământ rămase în Sibiu, care au avut nevoie și de reglementare juridică a terenurilor.

DCIM/101MEDIA/DJI_0551.JPG
